Groen licht voor warmtetransportleiding tracé Rijswijk – Leiden
12 juni 2024
Provinciale Staten van Zuid-Holland hebben op 12 juni 2024 groen licht gegeven voor de warmtetransportleiding van Rijswijk naar Leiden. Het provinciaal inpassingsplan (PIP) en de milieueffectrapportage (MER) zijn vastgesteld. Dit is een belangrijke stap naar een duurzame en klimaatneutrale toekomst. Met WarmtelinQ kunnen 120.000 woningen in Zuid-Holland duurzaam worden verwarmd.
Foto: WarmtelinQ/Vincent Basler
Samen met de omgeving
De afgelopen twee jaar zijn inwoners, ondernemers, belangenorganisaties, gemeenten en waterschappen langs het tracé veelvuldig geïnformeerd en intensief betrokken bij de planvorming. Veel van wat is besproken met de betrokkenen en inbreng uit zienswijzen is in de plannen verwerkt. Dat kunt u op deze kaart bekijken.
Het vaststellen van de plannen is een provinciale zaak omdat de route door tien gemeenten loopt. Sinds september 2021 is gewerkt aan het maken en vastleggen van goede plannen in de vorm van een PIP en een MER. Bij een MER wordt onderzocht hoe de warmteleiding het beste kan worden aangelegd met de minste gevolgen voor het milieu en de omgeving.
Duurzaam warmtetransportnetwerk
WarmtelinQ legt een warmtetransportnetwerk aan in Zuid-Holland dat een betrouwbare en duurzame warmtevoorziening mogelijk maakt. Op dit netwerk kunnen meerdere energiebronnen aangesloten worden. Met warmte die WarmtelinQ transporteert kunnen 120.000 woningen worden verwarmd zonder gebruik van aardgas en minder CO2-uitstoot. De aanleg van het tracé Rijswijk – Leiden start in 2025. Naar verwachting wordt het tracé eind 2027 in gebruik genomen.
Laatste nieuws
26 oktober 2026
WarmtelinQ vult eerste warmtetransportleiding tussen Vlaardingen en Den Haag

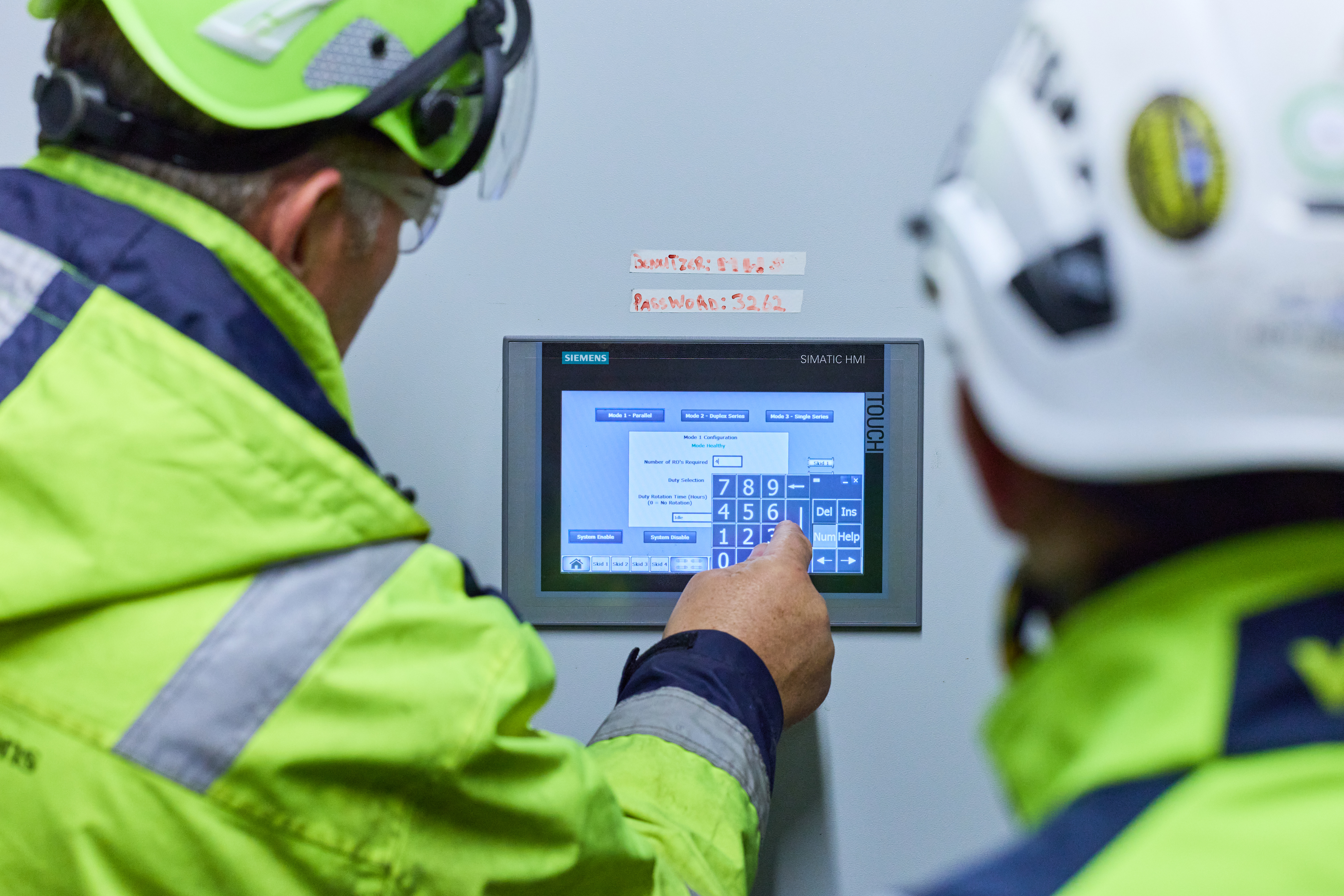

Vier jaar geleden begonnen we met de aanleg van het traject Vlaardingen - Den Haag. Nu bereiken we een belangrijke mijlpaal: de circa 23 kilometer lange ondergrondse warmtetransportleiding is klaar om te worden gevuld. Op 26 oktober starten we in Vlaardingen met de watervulfase, die meerdere weken duurt. Voor het eerst vullen we de leiding volledig met water. Daarmee zetten we een belangrijke stap richting de ingebruikname van ons warmtetransportsysteem. Sinds 2022 werken we aan de aanleg van de ondergrondse leidingen tussen Vlaardingen en Den Haag. Nu de aanleg van dit traject is afgerond, kan de vulperiode van ongeveer twee maanden beginnen. Daarbij worden zowel de aanvoer- als de retourleiding gevuld.
26 oktober 2026

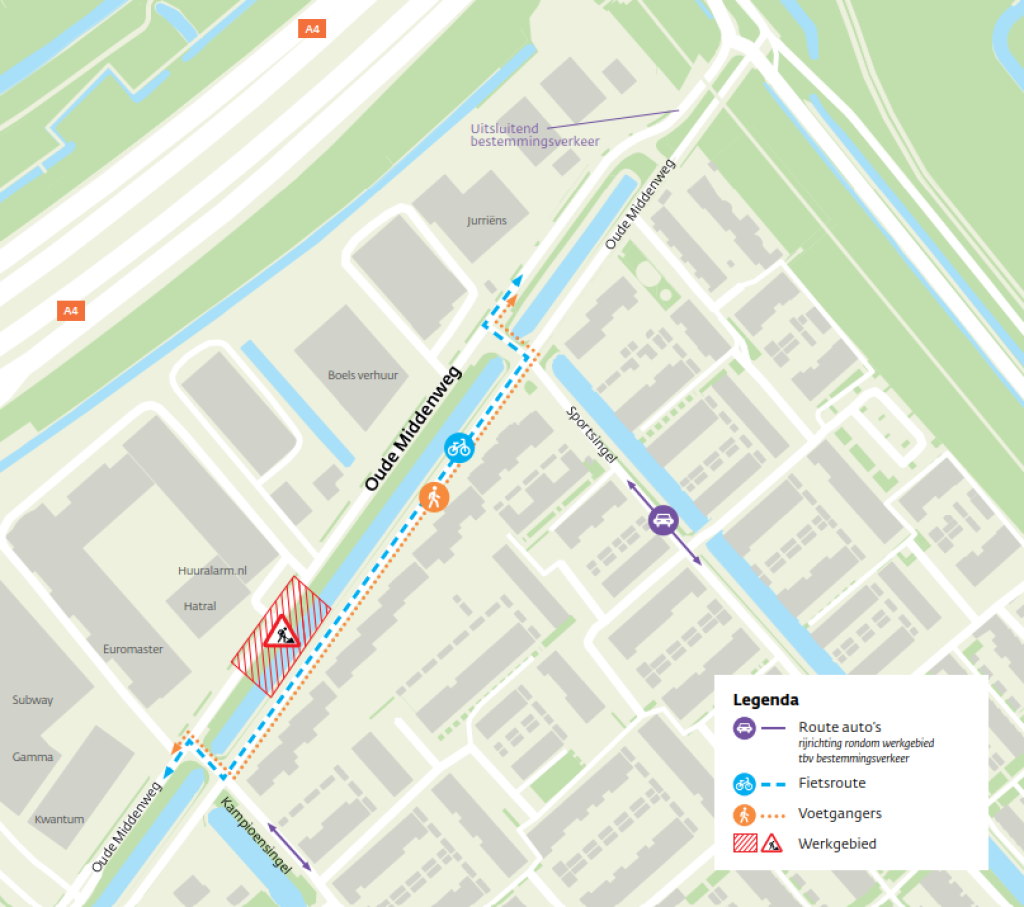

Aanvullende verkeersmaatregelen rond werkzaamheden Oude Middenweg
Sinds half oktober werkt WarmtelinQ op de Oude Middenweg in Den Haag. Deze werkzaamheden, die tot de zomer van 2027 duren, hebben gevolgen voor het verkeer in de omgeving. Woningen en bedrijven blijven bereikbaar, doorgaand verkeer leiden we om.
15 oktober 2026

Update: boring tussen Leiden en Voorschoten vraagt meer tijd
Vorige maand informeerden we u dat de open dag rondom het intrekken van de tweede WarmtelinQ-leiding tussen Leiden en Voorschoten niet kon gaan. Op dat moment was de planning voor de boring en het intrekken van de leiding al enkele keren verschoven omdat het boren tegen zat. Helaas is de situatie niet veranderd: de tweede leiding is nog steeds niet ingetrokken. Tijdens het maken van de boortunnel kwam de boorkop vast te zitten. Deze boorkop bevindt zich momenteel op ongeveer 30 meter diepte en heeft ongeveer de helft van de boortunnel (van 1.600 meter) afgelegd.
