Routes

Nederland werkt aan een duurzame toekomst, met minder CO2-uitstoot en minder aardgas. Het project WarmtelinQ verspreidt restwarmte uit de Rotterdamse haven via een warmtetransportnet om 120.000 huizen en bedrijven in Zuid-Holland te verwarmen. Warmte die eerst verloren ging, krijgt daarmee nu een tweede leven: duurzame energie van eigen bodem, die bijdraagt aan onze energieonafhankelijkheid.

De leiding loopt van de Vondelingenplaat in de Rotterdamse haven via Vlaardingen, Schiedam, Midden-Delfland, Delft en Rijswijk naar Den Haag. De werkzaamheden voor de route van Vlaardingen naar Den Haag zijn in het voorjaar van 2022 begonnen. In juli 2022 is ook het officiële startsein voor de uitbreiding van Rijswijk naar Leiden gegeven. De aanleg van de uitbreiding naar Rijswijk-Leiden is in het voorjaar van 2026 begonnen.

In 2026 wordt de leiding in Den Haag gevuld en getest. Naar verwachting wordt de leiding tussen Vlaardingen en Den Haag tijdens het stookseizoen van 2026/2027 in gebruik genomen.

WarmtelinQ bestaat uit verschillende (deel)trajecten die elk in een andere fase zitten. Bekijk hieronder de status van de verschillende projecten.

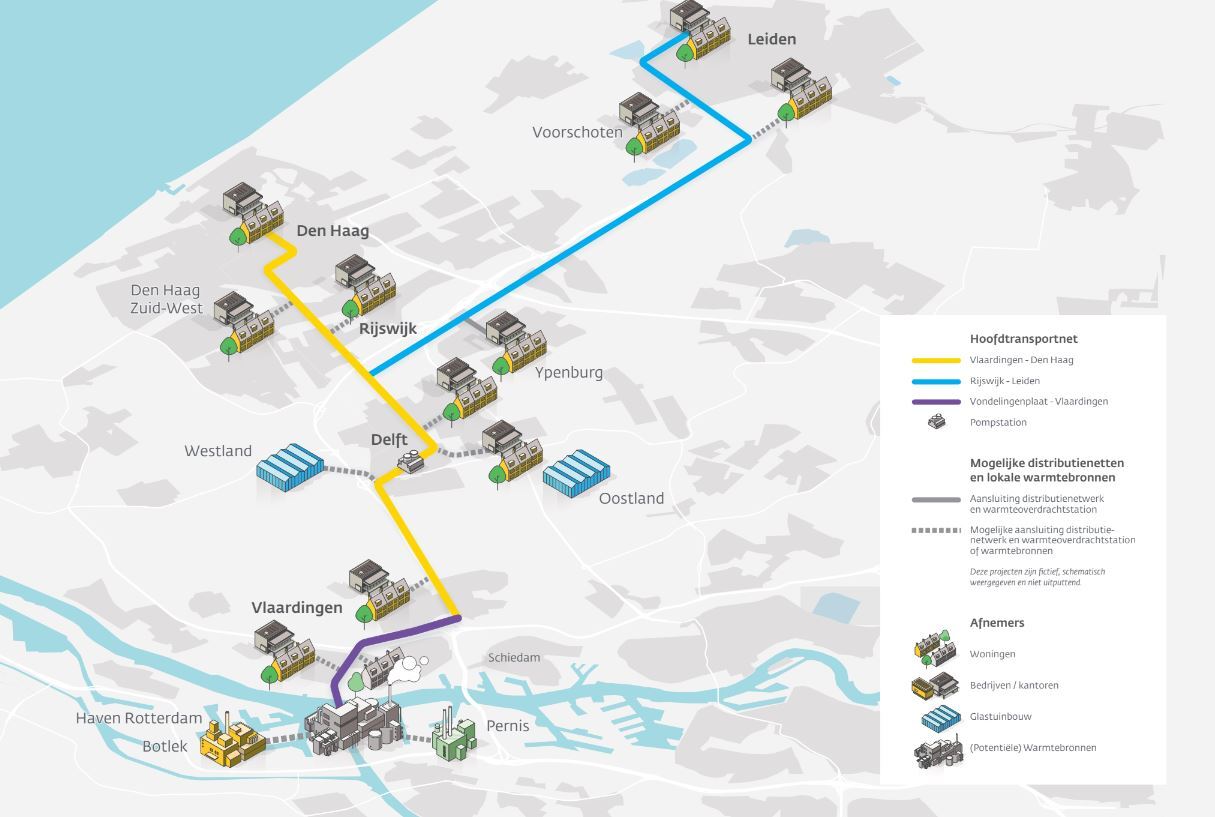

Overzichtskaarts

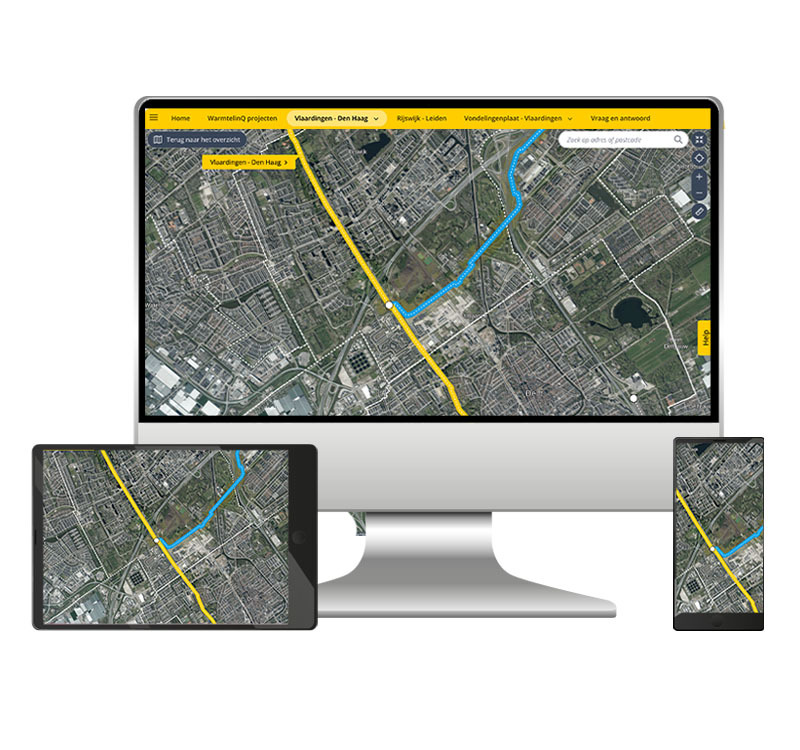

Projectatlas WarmtelinQ

Bekijk de werkzaamheden in uw buurt

Met de Projectatlas kunt u tot op detailniveau inzoomen op elk willekeurig gedeelte van het traject. U ziet dan in welke fase dat zich bevindt, hoe de leiding wordt aangelegd en welke werkzaamheden we uitvoeren. De atlas opent in een nieuw volledig venster voor de beste ervaring.

Overige Routes

Verschillende andere routes zijn nog in studie. De warmte kan bijvoorbeeld ook in de kassen worden gebruikt. Daarom wordt onderzoek gedaan naar aftakkingen voor het Westland en Oostland. Voor deze routestudies wordt over het hele traject overleg gevoerd met de betrokken gemeenten, Rijkswaterstaat, de waterschappen en omwonenden. De deelroutes zijn pas definitief wanneer de vergunningen zijn verleend.

Informatiebijeenkomst Warmtelinq

Informatiebijeenkomst bijwonen?

WarmtelinQ organiseert regelmatig informatiebijeenkomsten over projecten. Op deze pagina kunt u zich aanmelden voor aankomende bijeenkomsten en afgelopen bijeenkomsten terugkijken.

Gasunie

Meld u aan voor de nieuwsbrief

En blijf op de hoogte van de ontwikkelingen van WarmtelinQ.

Laatste nieuws

Watervulfase WarmtelinQ gestart op 26 oktober 2026 mannen kijken op beeldscherm

26 oktober 2026

WarmtelinQ vult eerste warmtetransportleiding tussen Vlaardingen en Den Haag

Vier jaar geleden begonnen we met de aanleg van het traject Vlaardingen - Den Haag. Nu bereiken we een belangrijke mijlpaal: de circa 23 kilometer lange ondergrondse warmtetransportleiding is klaar om te worden gevuld. Op 26 oktober starten we in Vlaardingen met de watervulfase, die meerdere weken duurt. Voor het eerst vullen we de leiding volledig met water. Daarmee zetten we een belangrijke stap richting de ingebruikname van ons warmtetransportsysteem. Sinds 2022 werken we aan de aanleg van de ondergrondse leidingen tussen Vlaardingen en Den Haag. Nu de aanleg van dit traject is afgerond, kan de vulperiode van ongeveer twee maanden beginnen. Daarbij worden zowel de aanvoer- als de retourleiding gevuld.

Lees meer Icoon pijl naar rechts
Omleiding Oude Middenweg Den Haag

26 oktober 2026

Aanvullende verkeersmaatregelen rond werkzaamheden Oude Middenweg

Sinds half oktober werkt WarmtelinQ op de Oude Middenweg in Den Haag. Deze werkzaamheden, die tot de zomer van 2027 duren, hebben gevolgen voor het verkeer in de omgeving. Woningen en bedrijven blijven bereikbaar, doorgaand verkeer leiden we om.

Lees meer Icoon pijl naar rechts
WarmtelinQ boring HDD tussen Voorschoten en Leiden

15 oktober 2026

Update: boring tussen Leiden en Voorschoten vraagt meer tijd

Vorige maand informeerden we u dat de open dag rondom het intrekken van de tweede WarmtelinQ-leiding tussen Leiden en Voorschoten niet kon gaan. Op dat moment was de planning voor de boring en het intrekken van de leiding al enkele keren verschoven omdat het boren tegen zat. Helaas is de situatie niet veranderd: de tweede leiding is nog steeds niet ingetrokken. Tijdens het maken van de boortunnel kwam de boorkop vast te zitten. Deze boorkop bevindt zich momenteel op ongeveer 30 meter diepte en heeft ongeveer de helft van de boortunnel (van 1.600 meter) afgelegd.

Lees meer Icoon pijl naar rechts

Stel uw vraag

Heeft u een vraag over de werkzaamheden, het project of wilt u iemand spreken over WarmtelinQ? Algemene vragen over WarmtelinQ worden beantwoord in de veelgestelde vragen. Staat uw vraag er niet tussen? Neem dan contact met ons op.
