Wat gebeurt er van Vlaardingen tot en met Den Haag in 2024?

Vlaardingen/Schiedam

In Vlaardingen is de aanleg van de warmteleiding voor een groot deel afgerond. De leiding ligt inmiddels onder de Lepelaarsingel en de Zwanensingel. Ook langs de woonwijk Holy richting het buitengebied is de leiding in 2023 ondergronds aangebracht.

In het voorjaar en de zomer van 2024 leggen we de warmteleiding aan onder de A20 bij de Zonnehuisgroep door. De Zwanensingel wordt dit jaar opnieuw geasfalteerd. Daarnaast leggen we dit jaar de warmteleidingen aan in het Park Achterlangs. Dat gebeurt vanaf januari tot en met de zomer. Daarna ruimen we de werkterreinen op richten deze opnieuw in. We verwachten dat alle werkzaamheden voor het aanleggen van de leiding in het Park Achterlangs in het najaar van 2024 afgerond zijn. Aansluitend planten we nieuw groen terug. Dit gebeurt in het plantseizoen: de winter van 2024-2025.

De Cricketweg – als transportroute tussen Vlaardingen en Midden-Delfland – blijft vanwege de veiligheid van fietsers en wandelaars afgesloten totdat de werkzaamheden in park Achterlangs, Midden-Delfland en onder/in de nabijheid van de Europaboulevard zijn afgerond. We verwachten de Cricketweg in het najaar van 2024 weer open te stellen.

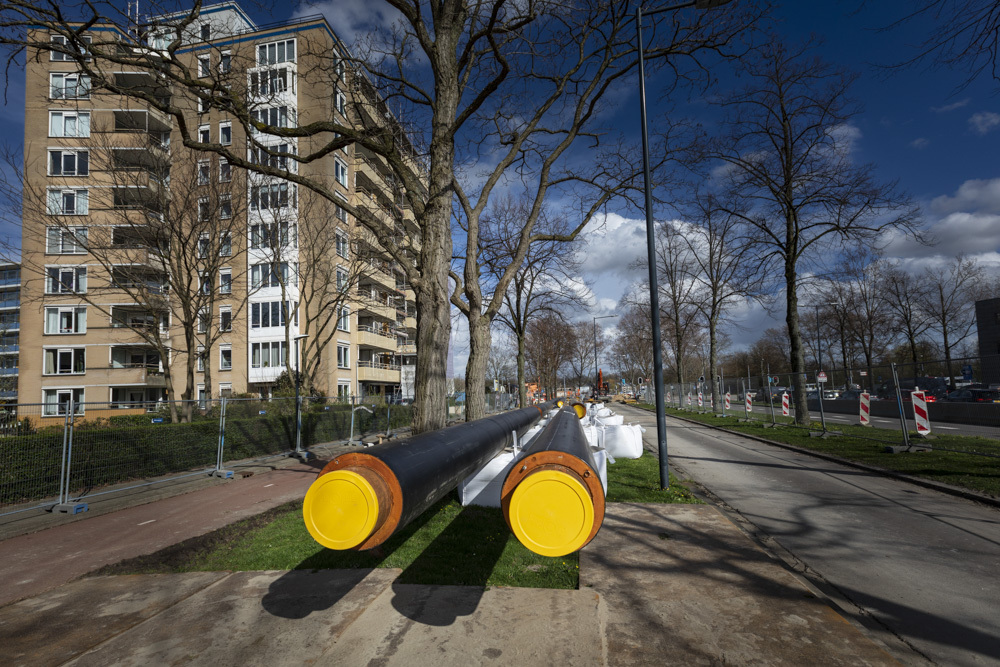

WarmtelinQ transportleidingen op weg in Vlaardingen
Zwanensingel Vlaardingen

Midden-Delfland

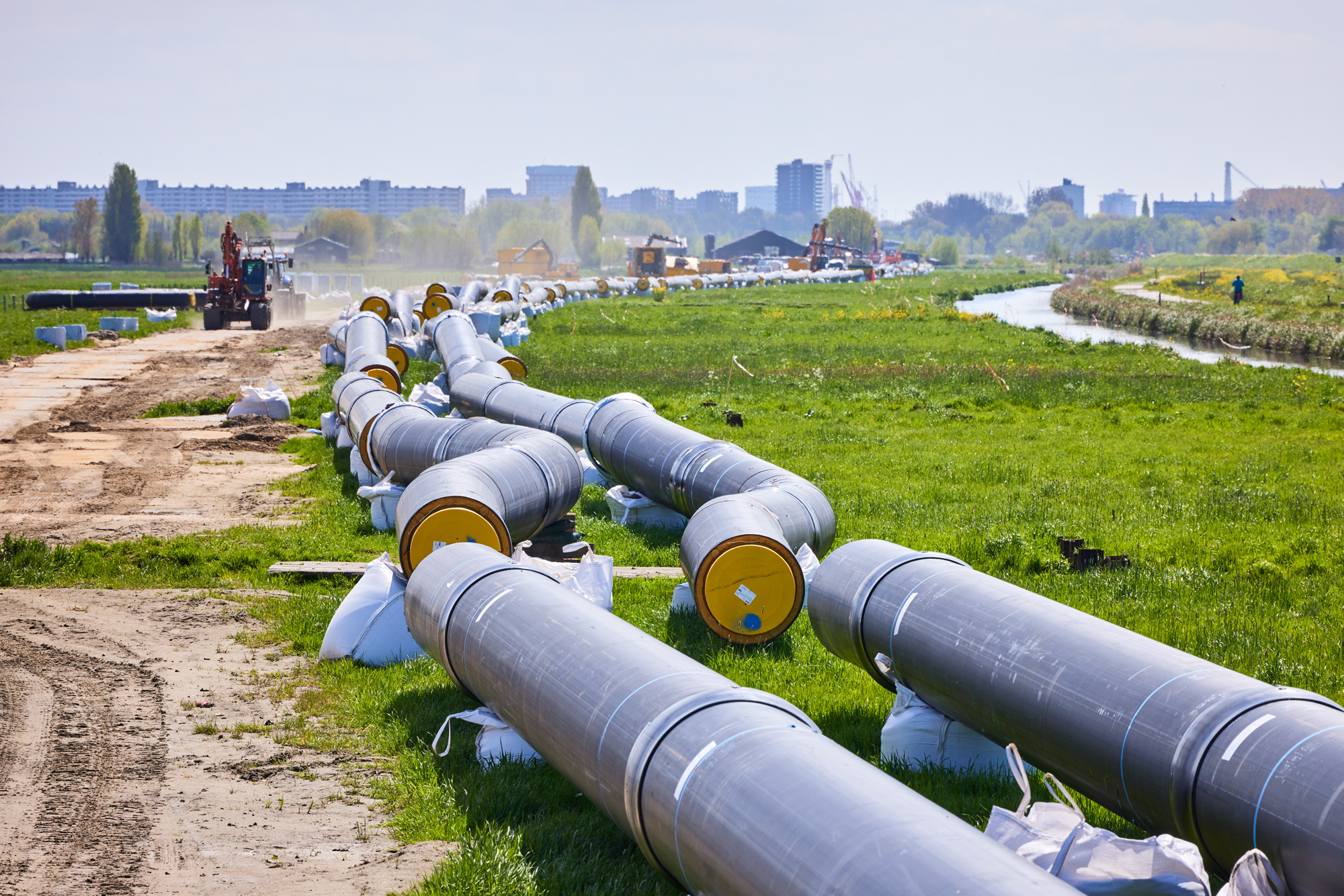

In Midden-Delfland leggen we de warmteleiding aan op het deel tussen de Oostveenseweg richting en in de Woudweg, om aan te sluiten op de leiding bij de woonwijk Holy in Vlaardingen. Als de leiding onder de grond ligt, herstellen we de verharding in de Oostveenseweg, ruimen we de werkterreinen op en herstellen deze terreinen.

Delft

In Delft zijn de werkzaamheden op een aantal tracédelen zover klaar, dat we begin 2024 al starten met het aanplanten van nieuw groen.

Vanaf deze maand gaat onze groenaannemer GKB – als de weersomstandigheden het toelaten - beginnen aan de herinrichting van het Tanthofpark en het tracé in de wijk Tanthof. Het gebied wordt opgehoogd, paden worden aangelegd en bomen geplant. Als alles volgend planning verloopt, zal het tracé in het voorjaar van 2024 weer vol staan met gras en worden vrijgegeven.

Het tracé tussen de Kruishuisweg (N470) en de Westlandseweg (Voorhof) is inmiddels enkele maanden opengesteld voor alle verkeer. In het tweede kwartaal van 2024 komen wij hier nog wel een keer terug om de definitieve bovenlaag van het asfalt aan te brengen. Dit is standaard om eventuele zakkingen en scheuren te kunnen herstellen.

Op een stuk tracé in Hof van Delft kruisen wij het riool onderlangs middels een open front boring (OFT-boring). De verwachting is dat deze werkzaamheden in maart zijn afgerond en de rijbaan en het fietspad eind april vrijgegeven kunnen worden. Hierover volgt later meer informatie.

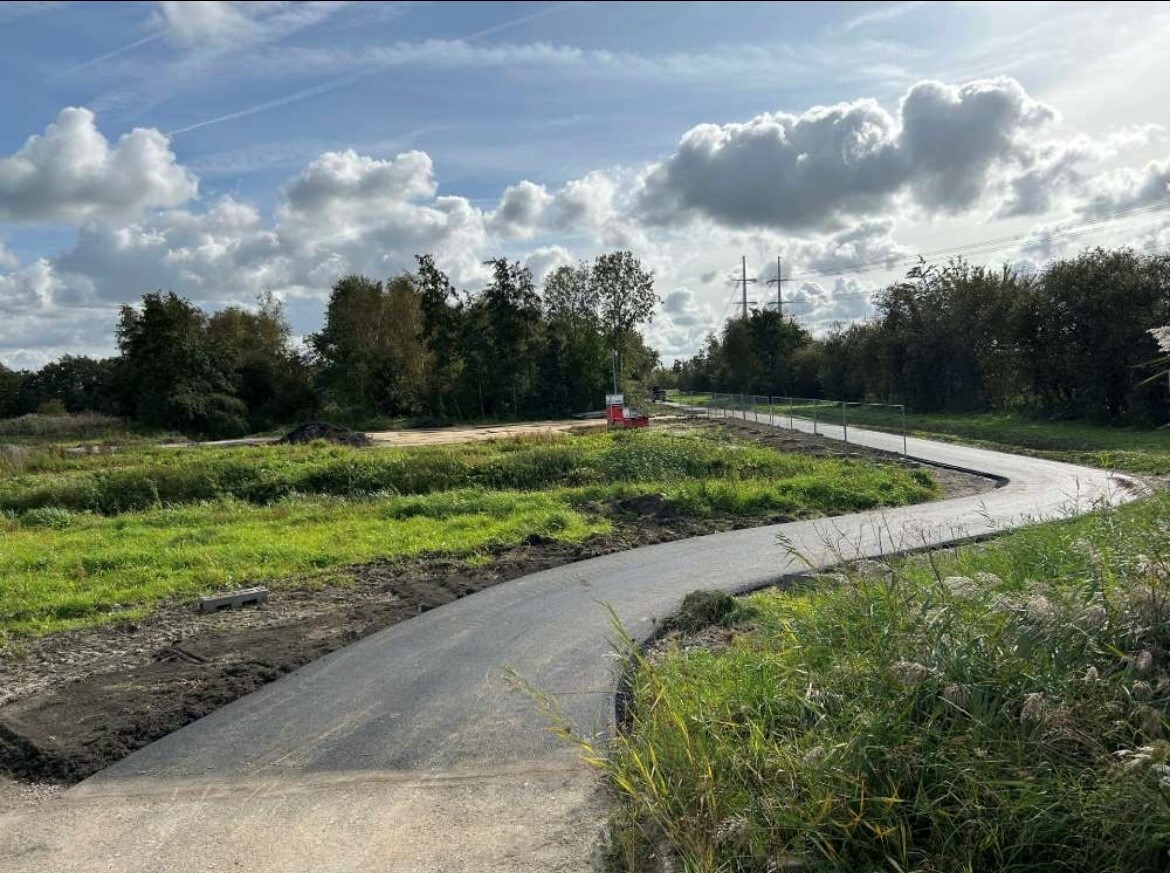

Tanthofpark Delft opengesteld WarmtelinQ
Fietspad Tanthofpark

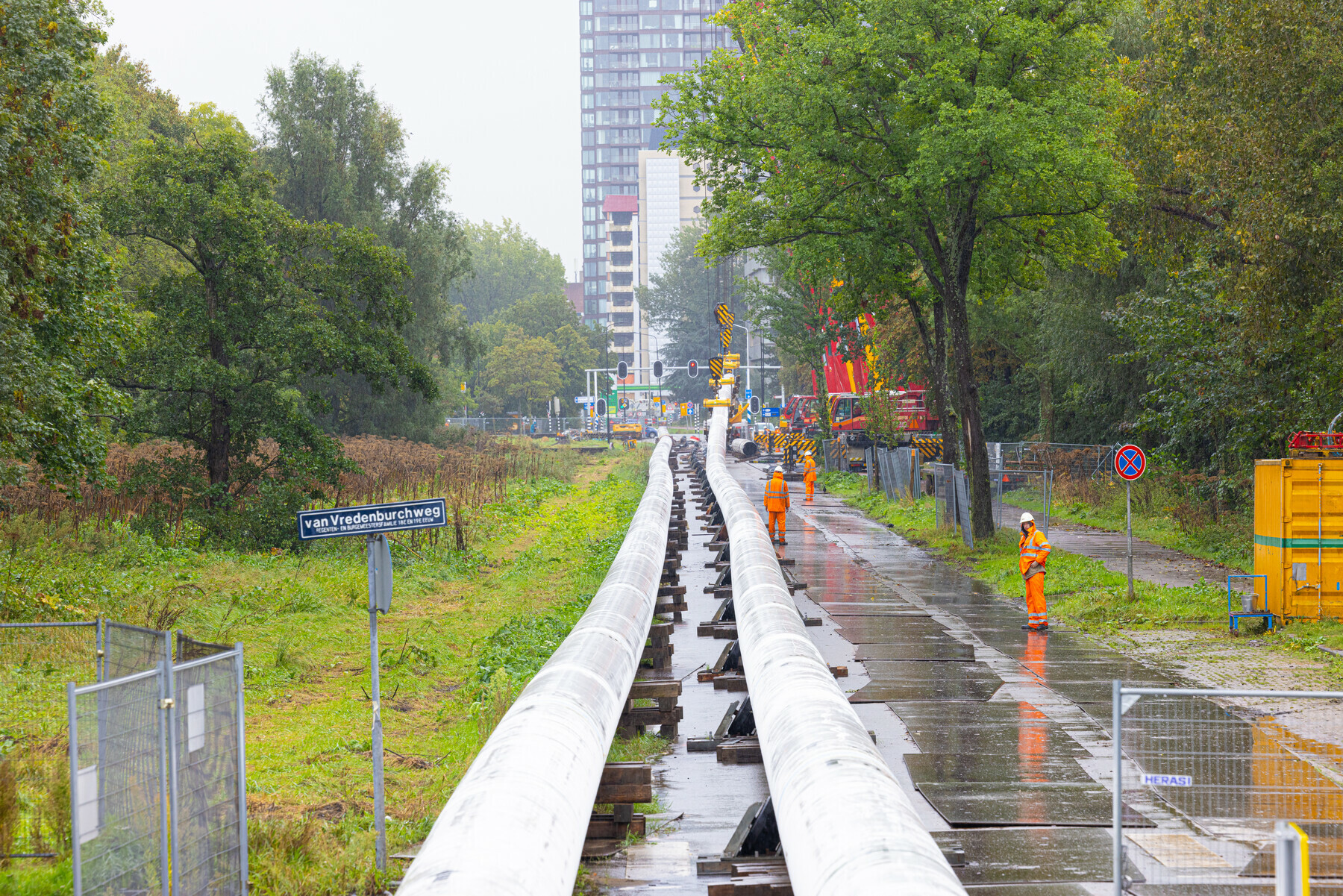

Rijswijk

In Rijswijk Buiten zijn de werkzaamheden grotendeels afgerond in 2023. Ook de grote boringen onder de A4 en de Sir Winston Churchillaan heen zijn afgerond. Wel verbinden we ter hoogte van de A4 de losse leidingen in de zomer van 2024 met elkaar, zodat er één lange leiding ontstaat.

De rechtdoorgaande rijbaan bij het Terras van Sion in de richting van Delft is eind 2023 vrijgegeven. Het fietspad tussen het Terras van Sion en de rechtsafgaande baan richting de Laan van Sion wordt dit voorjaar vrijgegeven.

Op de locatie van de rechtsafgaande baan richting het Terras van Sion en de fiets- en voetgangersoversteekplaatsen houden we rekening met nieuwe zettingen in de ondergrond. Aangezien dit zettingsproces tot nieuwe scheuren in het asfalt kan leiden, willen we dat eerst afwachten voordat we de kruising opnieuw asfalteren. Naar verwachting is dat in het voorjaar van 2024. Tot die tijd leiden we het verkeer om.

Het fietspad tussen de Laan van Sion en de Van Zijlweg blijft minimaal tot en met de zomer van 2024 afgesloten. Dit heeft te maken met de werkzaamheden voor een zogenaamde expansielus om de leiding onder de A4 te verbinden met de leiding in Rijswijk Buiten. Meer informatie hierover volgt op een later moment. Ook het fietspad tussen de Wethouder Brederodelaan en de A4 blijft komende tijd afgesloten, naar verwachting tot en met de zomer van 2024. Dit doen we om het bouwverkeer van de fietsers en voetgangers te scheiden.

Op het afgesloten deel van de Prinses Beatrixlaan tussen de Generaal Spoorlaan en de Guntersteinweg leggen we sinds eind 2023 tot en met het voorjaar van 2024 de warmteleidingen aan via een open ontgraving. We verwachten in het voorjaar de afgesloten rijbaan weer open te stellen, zodat we de leiding onder de andere rijbaan door kunnen leggen (open ontgraving). Dat duurt ongeveer tot de zomer van 2024. Aansluitend leggen we de leiding via een open ontgraving aan onder de Guntersteinweg en Middachtenweg.

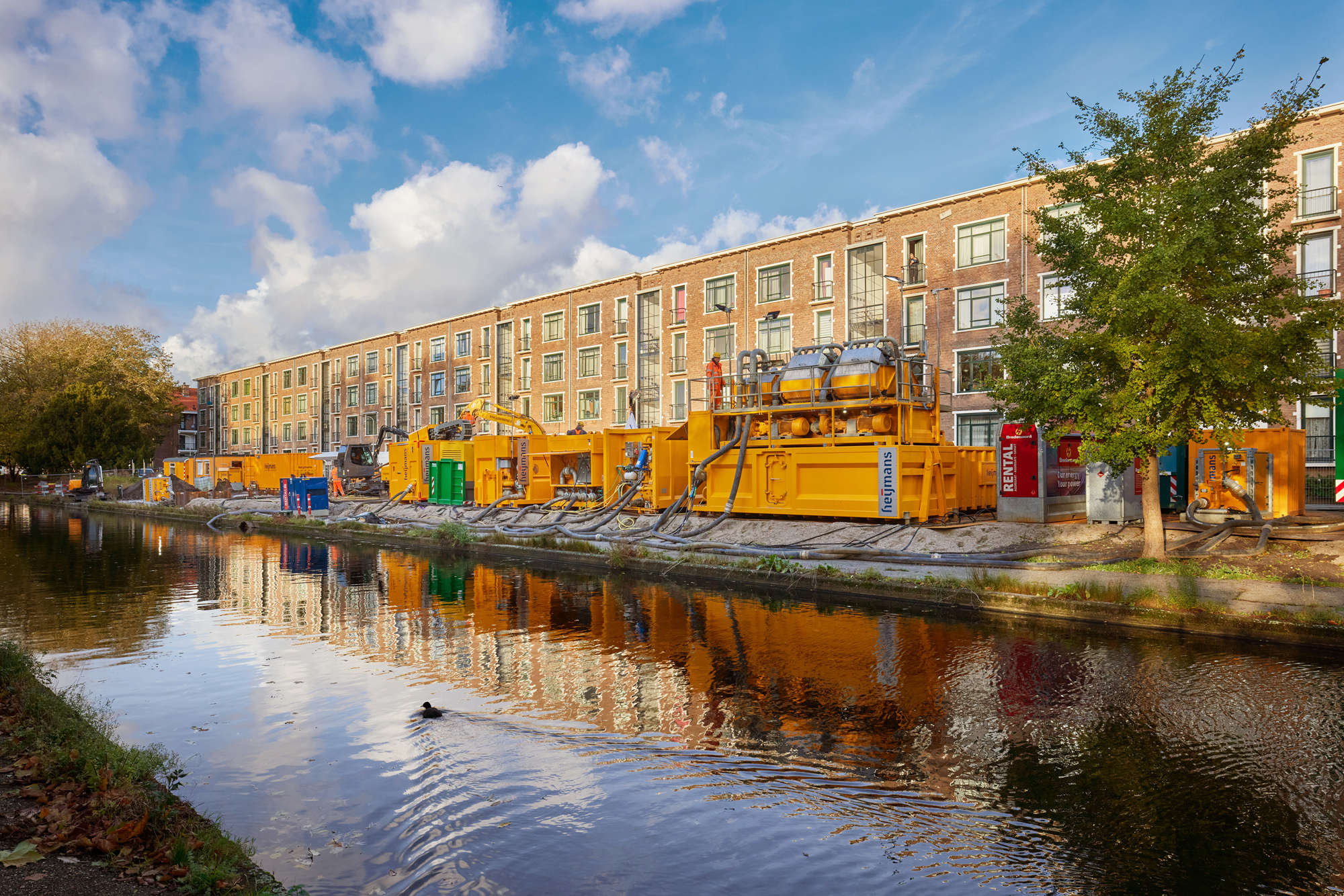

Den Haag

Nu de grote boringen in Den Haag in 2023 afgerond zijn, gaan we in 2024 op bijna het hele tracé verder met de aanleg van de warmteleiding via een open ontgraving.

In december startte de open ontgraving op de De la Reyweg. Daar leggen we steeds in kleine delen de leiding onder de grond. Als we klaar zijn, schuiven we een stukje op, totdat we de bij de kruising met de Kempstraat uitkomen. De werkzaamheden zijn na de zomer van 2024 klaar op de De la Reyweg. In de Kempstraat leggen we de leiding onder grond. Dat duurt vanaf na de zomer van 2024 tot begin 2025. Ook daar delen we het totale werkgebied op in kleinere delen.

Ook in en rond het wijkpark wordt in 2024 volop gewerkt. De huidige boring onder de Delftselaan door is in het voorjaar klaar. De werkzaamheden in de Herman Costerstraat starten dit voorjaar. Gevolgd door de werkzaamheden in de Wolmaranstraat in de zomer. In het wijkpark zelf starten we eind van het jaar.

In de Tripstraat ronden we dit voorjaar de eerste fase van de werkzaamheden. In het najaar van 2024 komen we nog een keer terug om de leiding ook onder de trambaan door te leggen. Deze winter starten we met de boring onder de Loosduinsekade door. Dat doen we vanaf de Uitenhagenstraat. Die werkzaamheden duren tot het najaar van 2024. Direct daarna leggen we in de Uitenhagestraat zelf de leiding aan via een open ontgraving.

In Moerwijk liggen de leidingen inmiddels onder het Erasmusplein en Middachtenweg (deels) door. Eind 2024 komen we terug op de Middachtenweg. Dan koppelen we leidingen die al voor een deel onder de Middachtenweg liggen met de leidingen die eerder gelegd zijn onder de Prinses Beatrixlaan in Rijswijk. Tot de  zomer van 2024 leggen we de leidingen via een open ontgraving onder de Moerweg. Daarna komen we in het najaar terug om de leiding via een open ontgraving aan te leggen rondom de vleugelnootbomen in hete midden van de Moerweg.

Groen

Wilt u weten wat we aan groen terugplanten? U vindt de plannen voor de herinrichting op onze website: warmtelinq.nl/groen.

Informatie

Uiteraard houden we u samen met de aannemers op de hoogte van de werkzaamheden bij u in de buurt. Dat doen we via brieven, maar ook via de BouwApp (Denys en Heijmans) en de Omgevingsapp (A.Hak). Download deze apps via de playstore of appstore. In de apps zoekt u vervolgens op ‘WarmtelinQ’ en kiest u daarna voor het project dat u wilt volgen. Of gebruik de onderstaande QR-codes.

  A.Hak


 Heijmans en Denys


Benieuwd waar de leidingen precies komen te liggen en op welke manier we deze leidingen aanleggen? Bekijk dan de projectatlas.
