Wat doen we in mei 2025 in Vlaardingen

14 mei 2025

Op dit moment werken we op verschillende bouwterreinen in Vlaardingen op het hele stuk van de Broekpolder tot aan de Graaf Arnulfstraat. In deze update leest u wat er komende weken van Noord naar Zuid gebeurt.

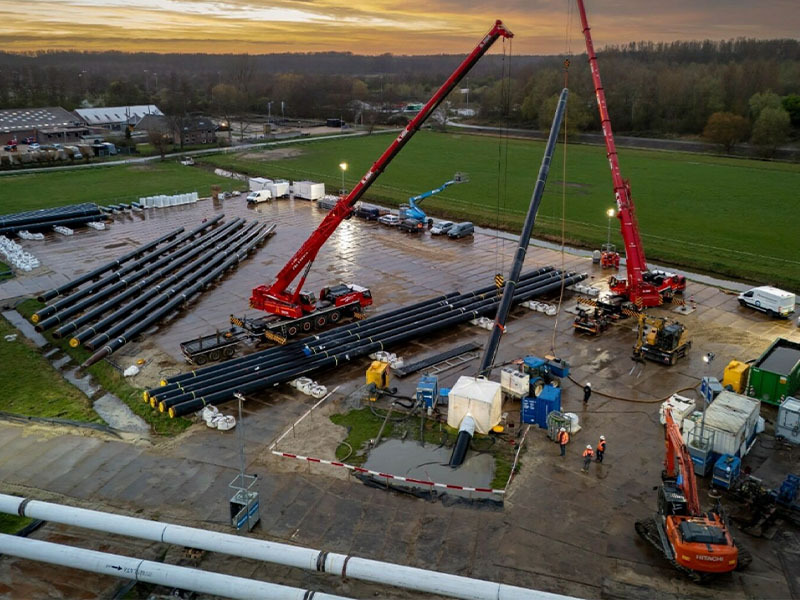

Bouwplaats van WarmtelinQ bij zonsondergang met kranen en pijpleidingen.

Lepelaarssingel

Bij de Lepelaarsingel is het werkterrein ingericht en zijn we op dit moment aan het boren richting het werkterrein bij de Jeu de Boules, waar ook een boormachine staat. Voor de leiding onder de Vlaardingse Vaart boren de beide machines naar elkaar toe. Als de volledige boring van ruim 1 kilometer is voltooid,  dan kan de eerste leiding worden ingetrokken. Dat staat gepland rond 22 mei.

Broekpolder

Bij de manege in de Broekpolder is de boring onder de A20 inmiddels afgerond en is de leiding succesvol ingetrokken. Op het werkterrein bij de manege brengen we op dit moment damwanden aan om de leiding aan te kunnen leggen in een open ontgraving.

Fortunapark

Bij Fortunapark voeren we laswerkzaamheden uit. De buizen worden aan elkaar vast gelast tot lange strengen, ter voorbereiding op de boringen onder de Floris de Vijfdelaan en de Delflandsedijk.

Floris de Vijfdelaan

Bij de Floris de Vijfdelaan bouwen we op maandag 12 mei in de avond een lage brugconstructie op, die nodig is tijdens het aanleggen van de leiding onder de weg. Vanwege de beperkte ruimte kunnen we hier niet zo diep onder de grond boren. Om te voorkomen dat de geboorde tunnel instort door het (zware) verkeer dat hier rijdt, plaatsen we de brug. Als het boren en het intrekken van de leiding klaar zijn, dan kan de brug weer worden verwijderd. Naar verwachting is dat rond medio juni.

Graaf Arnulfstraat

Bij de Graaf Arnulfstraat ter hoogte van de sportvelden is de afgelopen weken het werkterrein ingericht. We werken hier aan de boringen onder de Floris de Vijfdelaan en de Marnixlaan, en de open ontgraving op het stuk ter hoogte van het sportveld. Deze week brengen we de damwanden aan ter plaatse van de boormachine voor de boring onder de Floris de Vijfdelaan. Deze damwanden zijn nodig om de krachten op te kunnen vangen tijdens het boren en het intrekken van de leiding. De damwanden worden trillend de grond in gebracht, wat goed hoorbaar kan zijn in de directe omgeving. Naar verwachting zijn deze werkzaamheden binnen 1 á 2 werkdagen gereed. Als de damwanden in de grond zitten, dan kan het boren onder de Floris de Vijfdelaan van start. Het intrekken van deze leiding staat gepland rond 20 mei.

Volg de werkzaamheden via de BouwApp

We houden u graag via de BouwApp op de hoogte. Download de app via de Google Play (Android) of App Store (Apple). Kies na installatie voor het project 'WarmtelinQ Vondelingenplaat-Vlaardingen’ en klik op ‘volgen’. Meer informatie over WarmtelinQ en de werkzaamheden in Vlaardingen vindt u op deze pagina.

Laatste nieuws

Watervulfase WarmtelinQ gestart op 26 oktober 2026 mannen kijken op beeldscherm

26 oktober 2026

WarmtelinQ vult eerste warmtetransportleiding tussen Vlaardingen en Den Haag

Vier jaar geleden begonnen we met de aanleg van het traject Vlaardingen - Den Haag. Nu bereiken we een belangrijke mijlpaal: de circa 23 kilometer lange ondergrondse warmtetransportleiding is klaar om te worden gevuld. Op 26 oktober starten we in Vlaardingen met de watervulfase, die meerdere weken duurt. Voor het eerst vullen we de leiding volledig met water. Daarmee zetten we een belangrijke stap richting de ingebruikname van ons warmtetransportsysteem. Sinds 2022 werken we aan de aanleg van de ondergrondse leidingen tussen Vlaardingen en Den Haag. Nu de aanleg van dit traject is afgerond, kan de vulperiode van ongeveer twee maanden beginnen. Daarbij worden zowel de aanvoer- als de retourleiding gevuld.

Lees meer Icoon pijl naar rechts
Omleiding Oude Middenweg Den Haag

26 oktober 2026

Aanvullende verkeersmaatregelen rond werkzaamheden Oude Middenweg

Sinds half oktober werkt WarmtelinQ op de Oude Middenweg in Den Haag. Deze werkzaamheden, die tot de zomer van 2027 duren, hebben gevolgen voor het verkeer in de omgeving. Woningen en bedrijven blijven bereikbaar, doorgaand verkeer leiden we om.

Lees meer Icoon pijl naar rechts
WarmtelinQ boring HDD tussen Voorschoten en Leiden

15 oktober 2026

Update: boring tussen Leiden en Voorschoten vraagt meer tijd

Vorige maand informeerden we u dat de open dag rondom het intrekken van de tweede WarmtelinQ-leiding tussen Leiden en Voorschoten niet kon gaan. Op dat moment was de planning voor de boring en het intrekken van de leiding al enkele keren verschoven omdat het boren tegen zat. Helaas is de situatie niet veranderd: de tweede leiding is nog steeds niet ingetrokken. Tijdens het maken van de boortunnel kwam de boorkop vast te zitten. Deze boorkop bevindt zich momenteel op ongeveer 30 meter diepte en heeft ongeveer de helft van de boortunnel (van 1.600 meter) afgelegd.

Lees meer Icoon pijl naar rechts
