Start werkzaamheden Fortunapark, Watersportweg en Lepelaarsingel
20 januari 2025

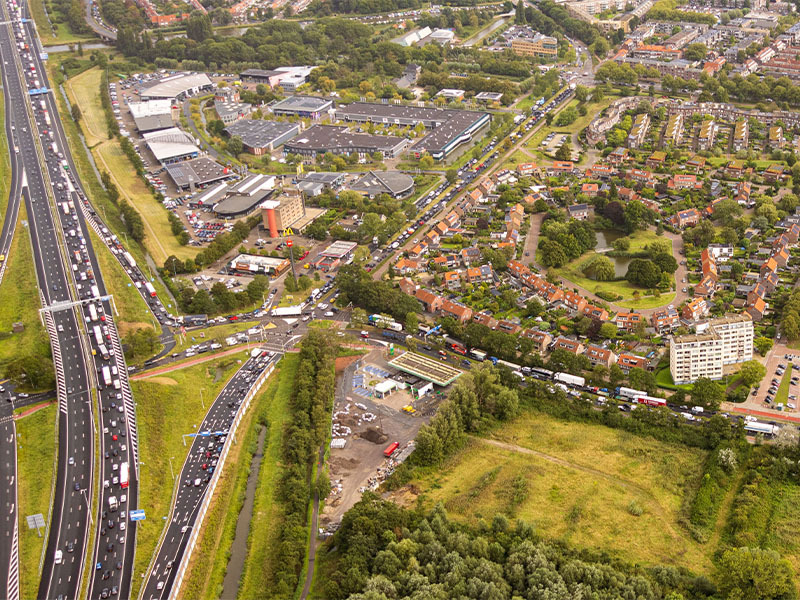

Komende weken worden de werkzaamheden voor de aanleg van WarmtelinQ in het Fortunapark, de Watersportweg en de Lepelaarsingel steeds meer zichtbaar. Aannemer Hanab legt in opdracht van WarmtelinQ de warmtetransportleiding tussen Vlaardingen en Vondelingenplaat aan. De eerste werkzaamheden bestaan onder meer uit het inrichten van werkterreinen, het aanvoeren van machines en materialen, het dempen van watergangen en het graven van proefsleuven voor archeologisch onderzoek. Om de werkzaamheden veilig uit te kunnen voeren wordt het fietspad langs de Watersportweg een paar meter opgeschoven. De omgeving rond het Fortunapark is per brief geïnformeerd, we werken hier tot in het najaar van 2025.
Werkterrein Fortunapark
Op het werkterrein Fortunapark werken we vanaf januari t/m najaar 2025 aan:
- de boring onder de rijksweg A20;
- de boring onder de Floris de Vijfdelaan;
- de open ontgraving op het stuk tussen de A20 en de Floris de Vijfdelaan.
Werkterreinen Watersportweg
Bij de Watersportweg werken we vanaf januari t/m najaar 2025 aan:
- de boring onder de rijksweg A20;
- de boring onder de Vlaardingervaart;
- de open ontgraving op het stuk tussen Manege Die Flardingha Ruijters en de Jeu de Boulesvereniging.
Werkterrein Lepelaarsingel
Bij de Lepelaarsingel werken we vanaf maart t/m zomer 2025 aan:
- de boring onder de Vlaardingervaart.
Aanlegmethoden
Een deel van de leidingen wordt geboord en een deel wordt aangelegd in een open ontgraving.
Wat merkt u van de werkzaamheden?
Om ruimte te maken voor de werkzaamheden moeten er bomen en struiken worden gekapt en gesnoeid. Meer informatie over het verwijderen van het groen en de herinrichting vindt u hier.
Tijdens de gehele bouwperiode kunt u bouwactiviteit waarnemen. Zoals het geluid van machines, bouwverkeer en verlichting van het werkterrein. Bepaalde soorten werkzaamheden kunnen in de directe omgeving goed hoorbaar zijn, zoals het in- en uittrillen van damwanden op het deel van de open ontgraving. Daarnaast voeren we op een aantal momenten ook ´s avonds en ´s nachts werkzaamheden uit. Dat gebeurt bijvoorbeeld als we de leidingen intrekken na het boren. Het intrekken van de leiding mag namelijk tussentijds niet stoppen.
Werkdagen en werktijden
De standaard werktijden zijn maandag t/m vrijdag tussen 07.00 en 18.00 uur. Alleen wanneer we de leiding intrekken bij de boring onder de A20 werken we 24 uur per dag door. Het gaat dan om twee keer 4 dagen dat we 24 uur per dag werken. Dat is nu gepland in maart 2025, zodra de exacte data hiervoor bekend zijn dan ontvangt u een nieuwe informatiebrief.
Meer informatie? Download de BouwApp
Meer informatie over WarmtelinQ en de werkzaamheden in Vlaardingen staat op deze pagina. Leest u dit op uw telefoon? Download de BouwApp voor Android of Apple.
Laatste nieuws
26 oktober 2026
WarmtelinQ vult eerste warmtetransportleiding tussen Vlaardingen en Den Haag
Vier jaar geleden begonnen we met de aanleg van het traject Vlaardingen - Den Haag. Nu bereiken we een belangrijke mijlpaal: de circa 23 kilometer lange ondergrondse warmtetransportleiding is klaar om te worden gevuld. Op 26 oktober starten we in Vlaardingen met de watervulfase, die meerdere weken duurt. Voor het eerst vullen we de leiding volledig met water. Daarmee zetten we een belangrijke stap richting de ingebruikname van ons warmtetransportsysteem. Sinds 2022 werken we aan de aanleg van de ondergrondse leidingen tussen Vlaardingen en Den Haag. Nu de aanleg van dit traject is afgerond, kan de vulperiode van ongeveer twee maanden beginnen. Daarbij worden zowel de aanvoer- als de retourleiding gevuld.
26 oktober 2026
Aanvullende verkeersmaatregelen rond werkzaamheden Oude Middenweg
Sinds half oktober werkt WarmtelinQ op de Oude Middenweg in Den Haag. Deze werkzaamheden, die tot de zomer van 2027 duren, hebben gevolgen voor het verkeer in de omgeving. Woningen en bedrijven blijven bereikbaar, doorgaand verkeer leiden we om.
15 oktober 2026
Update: boring tussen Leiden en Voorschoten vraagt meer tijd
Vorige maand informeerden we u dat de open dag rondom het intrekken van de tweede WarmtelinQ-leiding tussen Leiden en Voorschoten niet kon gaan. Op dat moment was de planning voor de boring en het intrekken van de leiding al enkele keren verschoven omdat het boren tegen zat. Helaas is de situatie niet veranderd: de tweede leiding is nog steeds niet ingetrokken. Tijdens het maken van de boortunnel kwam de boorkop vast te zitten. Deze boorkop bevindt zich momenteel op ongeveer 30 meter diepte en heeft ongeveer de helft van de boortunnel (van 1.600 meter) afgelegd.
