HDD-boring onder Delflandsedijk in Vlaardingen geslaagd

11 september 2025

De 1 kilometer lange retourleiding langs de Marathonweg in Vlaardingen is woensdag 10 september succesvol onder de Delflandsedijk getrokken. De warmteleiding ging vanaf 8 uur in de ochtend op het werkterrein bij Marnix Revalidatiecentrum de grond in en kwam rond 18.00 uur boven vlak voor Het Scheur.

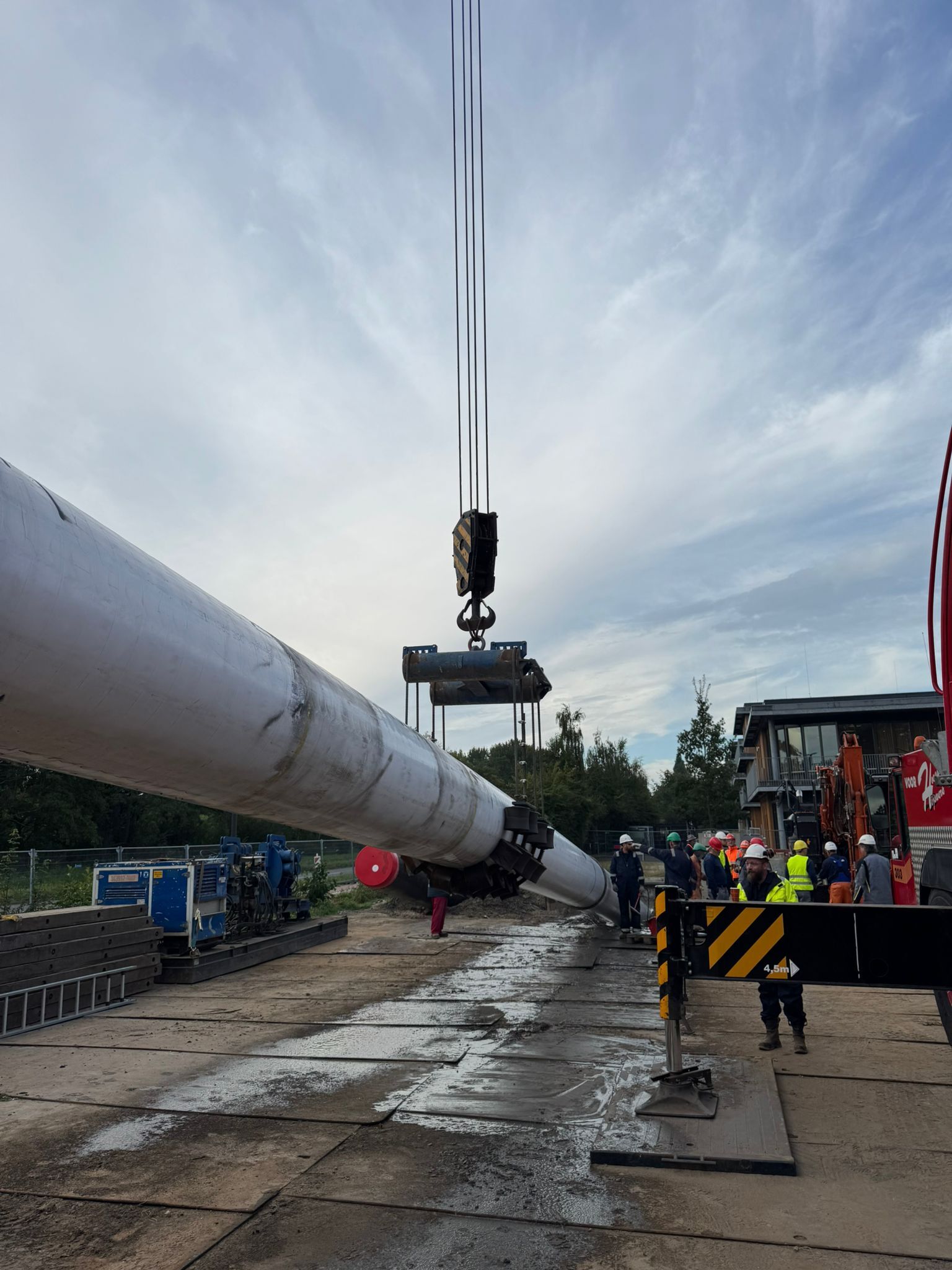

Pijpleiding

Zo min mogelijk hinder voor verkeer

De warmteleidingen lagen op de containers die rondom de Floris de Vijfdelaan en de Marnixlaan stonden. Door de warmteleiding op de containers te leggen, kan het verkeer er gewoon onderdoor rijden.

Vlaardingen

Verkeer kan onder de leiding doorrijden

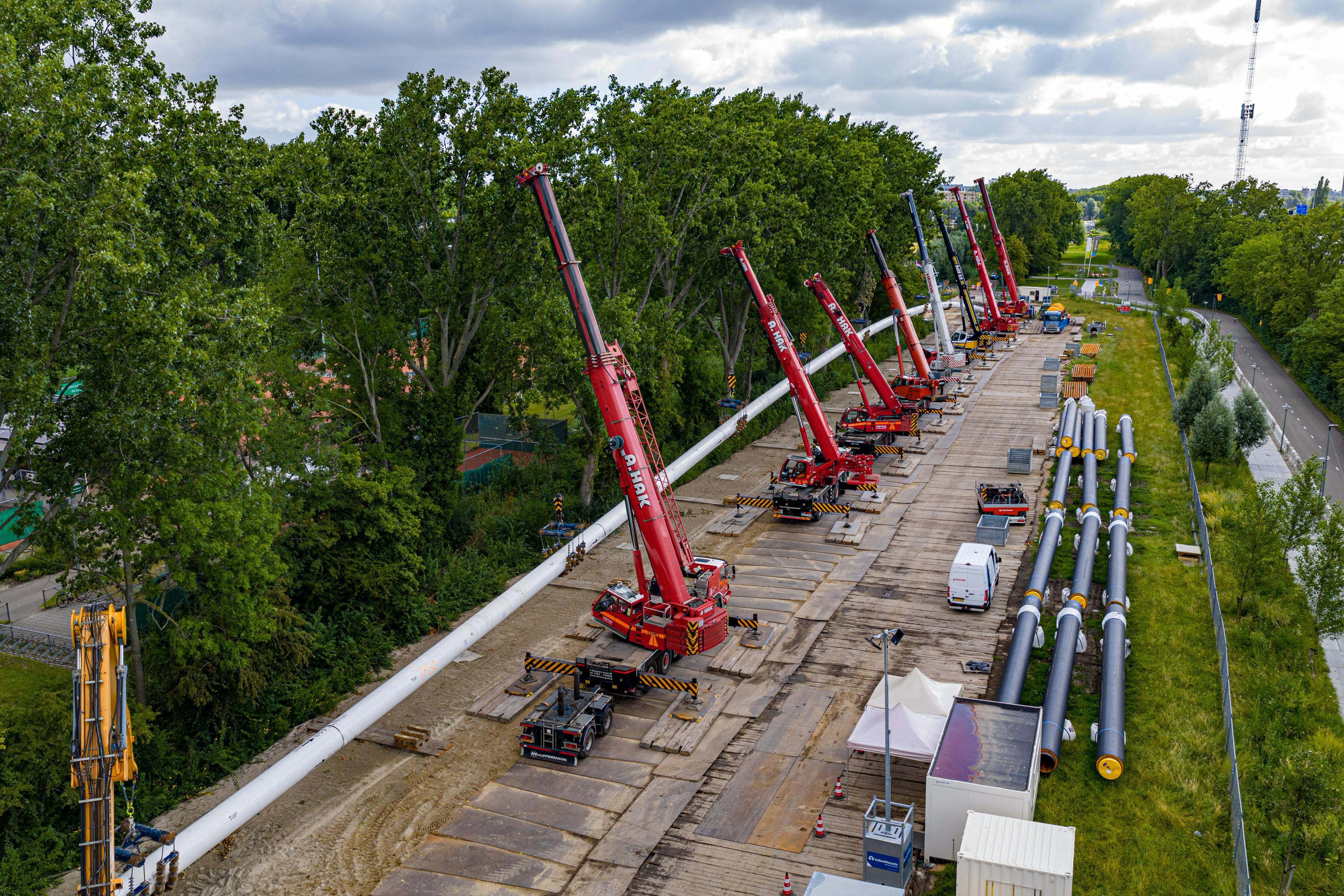

Kranen

Volgende boring richting Marnix Revalidatiecentrum

Dit is de vierde boring in de reeks die succesvol is afgerond. Eerder zijn al leidingen onder de A20 en de Floris de Vijfdelaan en de Vlaardingse Vaart aangelegd. In de loop van oktober staat de eerste boring gepland die vanaf de sportvelden (Graaf Arnulfstraat) richting het werkterrein bij Marnix Revalidatiecentrum loopt. Het intrekken van de retourleiding wordt nog gepland.

Download de BouwApp

Meer informatie? Volg de BouwApp

We houden u graag via de BouwApp op de hoogte. Download de app via de Google Play (Android) of App Store (Apple). Kies na installatie voor het project 'WarmtelinQ Vondelingenplaat-Vlaardingen’ en klik op ‘volgen’. Meer informatie over WarmtelinQ en de werkzaamheden in Vlaardingen vindt u op deze pagina.

Laatste nieuws

Watervulfase WarmtelinQ gestart op 26 oktober 2026 mannen kijken op beeldscherm

26 oktober 2026

WarmtelinQ vult eerste warmtetransportleiding tussen Vlaardingen en Den Haag

Vier jaar geleden begonnen we met de aanleg van het traject Vlaardingen - Den Haag. Nu bereiken we een belangrijke mijlpaal: de circa 23 kilometer lange ondergrondse warmtetransportleiding is klaar om te worden gevuld. Op 26 oktober starten we in Vlaardingen met de watervulfase, die meerdere weken duurt. Voor het eerst vullen we de leiding volledig met water. Daarmee zetten we een belangrijke stap richting de ingebruikname van ons warmtetransportsysteem. Sinds 2022 werken we aan de aanleg van de ondergrondse leidingen tussen Vlaardingen en Den Haag. Nu de aanleg van dit traject is afgerond, kan de vulperiode van ongeveer twee maanden beginnen. Daarbij worden zowel de aanvoer- als de retourleiding gevuld.

Lees meer Icoon pijl naar rechts
Omleiding Oude Middenweg Den Haag

26 oktober 2026

Aanvullende verkeersmaatregelen rond werkzaamheden Oude Middenweg

Sinds half oktober werkt WarmtelinQ op de Oude Middenweg in Den Haag. Deze werkzaamheden, die tot de zomer van 2027 duren, hebben gevolgen voor het verkeer in de omgeving. Woningen en bedrijven blijven bereikbaar, doorgaand verkeer leiden we om.

Lees meer Icoon pijl naar rechts
WarmtelinQ boring HDD tussen Voorschoten en Leiden

15 oktober 2026

Update: boring tussen Leiden en Voorschoten vraagt meer tijd

Vorige maand informeerden we u dat de open dag rondom het intrekken van de tweede WarmtelinQ-leiding tussen Leiden en Voorschoten niet kon gaan. Op dat moment was de planning voor de boring en het intrekken van de leiding al enkele keren verschoven omdat het boren tegen zat. Helaas is de situatie niet veranderd: de tweede leiding is nog steeds niet ingetrokken. Tijdens het maken van de boortunnel kwam de boorkop vast te zitten. Deze boorkop bevindt zich momenteel op ongeveer 30 meter diepte en heeft ongeveer de helft van de boortunnel (van 1.600 meter) afgelegd.

Lees meer Icoon pijl naar rechts
